A manhã desta quarta-feira, 1° de novembro, foi iniciada com uma vistoria da diretoria do Grupo Hospitalar Conceição ao canteiro de obras da nova subestação de energia do Hospital Nossa Senhora da Conceição.

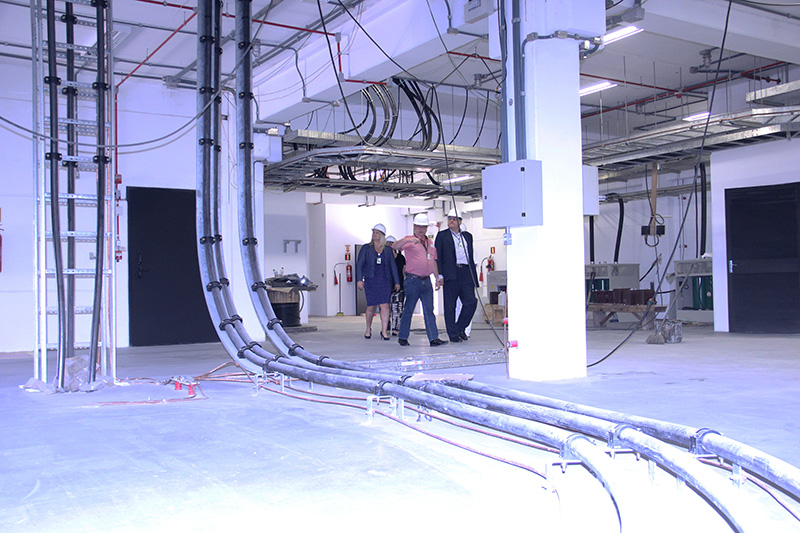

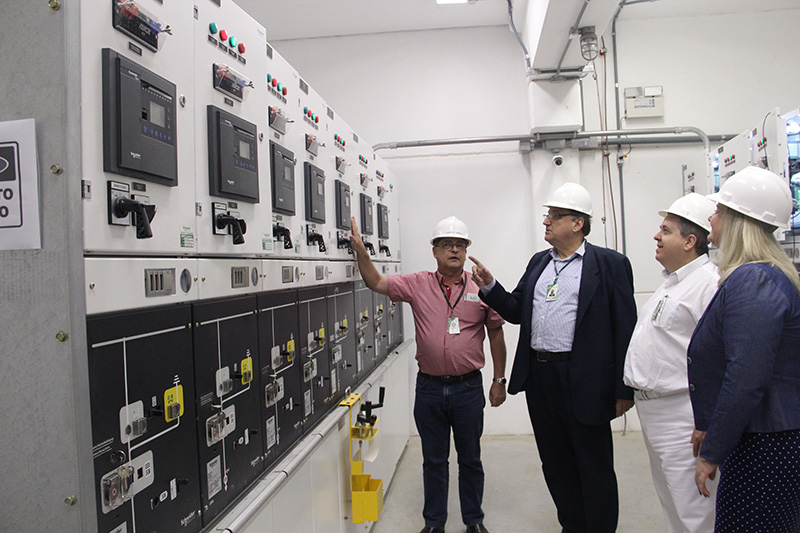

A visita foi agendada pela gerente de Engenharia e Patrimônio do GHC, Isar Perelman Rosenberg e coordenada pelo engenheiro, eng.º Cláudio R. Campello, que concebeu o projeto da moderna subestação, que pela primeira vez será usada por uma instituição hospitalar da América Latina. A diretora superintendente do GHC, Adriana Denise Acker, o diretor técnico, Mauro Sparta, acompanhado do gerente de Ensino e Pesquisa, Geraldo Jotz visitaram os três pavimentos da construção localizada, antiga Praça Sady Conceição ao lado do HNSC.
A nova edificação, que já está na fase de acabamentos e acertos dos pequenos detalhes técnicos, visa contemplar aos pacientes dos mais de 800 leitos, 100% SUS, do Hospital Conceição (HNSC) com o uso de uma moderna e tecnológica subestação de energia elétrica.
O prédio terá o total de 1,2 mil metros quadrados, divididos em três pavimentos, e está em fase de finalização e energização. O novo prédio, construído com a tecnologia do concreto pré-moldado, ocupa uma área de apenas 20 por 30 metros da antiga praça localizada ao lado do HNSC. A capacidade total instalada da subestação é de 20/25 MVA, proporcionada por dois transformadores com metade desta capacidade cada um, operando de forma paralela.
A construção da subestação visa permitir a expansão do complexo HNSC-HCC com a incorporação de novos prédios, entre eles o Centro de Oncologia e Hematologia do GHC, cuja construção foi recentemente licitada, bem como outros que estão em fase de projeto.
Além disso, a nova subestação permitirá a qualificação das áreas através da aquisição e instalação de equipamentos médicos de grande porte e conforto térmico através de sistemas modernos de climatização para usuários e funcionários dos Hospitais.
Quando entrar em atividade, a subestação também será totalmente monitorada à distância por sistema supervisório, não sendo necessária a presença permanente de operador no local.
Após a conclusão, as antigas subestações existentes no interior do complexo do HNSC, serão ligadas à nova subestação, que proporcionará energia mais estável, por sua rede não estar sujeita a ação de intempéries como a existente e por ser o circuito alimentado por duas subestações independentes da CEEE-D.
As ligações serão feitas em dias e horários de baixo movimento no final do mês de novembro e início do mês de dezembro. A obra teve um custo total de R$ 32,940 milhões.
O HNSC é o primeiro hospital do América Latina a contar com uma subestação compacta, de alta tecnologia, com a utilização de um equipamento importado da Suíça, chamado GIS (Gas Insulated Switchgear), que permite através da utilização de um gás isolante chamado hexafluoreto de enxofre (SF6), uma notável redução nos distanciamentos entre barras de alimentação em alta tensão, permitindo uma considerável compactação no tamanho da subestação e sua instalação dentro de áreas urbanizadas sem ocasionar maiores transtornos durante o seu funcionamento. A subestação conta também com sistema de atenuação acústica em suas áreas que mais poderiam ocasionar ruídos ao ambiente.
A energização e transição serão realizadas nos seguintes prazos, conforme as condições climáticas permitirem, pois alguns serviços serão feitos com a linha energizada:
- 01 a 05 de novembro - instalação do segundo poste em frente ao prédio da subestação que será uma das entradas e preparação das linhas de transmissão em 69 kV para entrada na subestação;
- 19 de novembro - energização da subestação de forma definitiva;
- 25 e 26 de novembro - transferência dos alimentadores das subestações do prédio Administrativo e HCC para a nova subestação;
- 02 e 03 de dezembro - transferência do alimentador da subestação principal, tornando definitiva o fornecimento de energia pela Nova subestação de 69 kV.
O servidor da Gerência de Engenharia e Patrimônio e Serviço de Eletrotécnica, engenheiro Cláudio R. Campelo, informa que eventualmente poderá ser necessário mais algum pequeno desligamento para a realização de ajustes e/ou adequação das proteções e comandos.
Créditos: Ocimar Pereira.
